Roadmap de développement - Construire une feuille de route efficace

Léon Weiss .

17 avril 2026

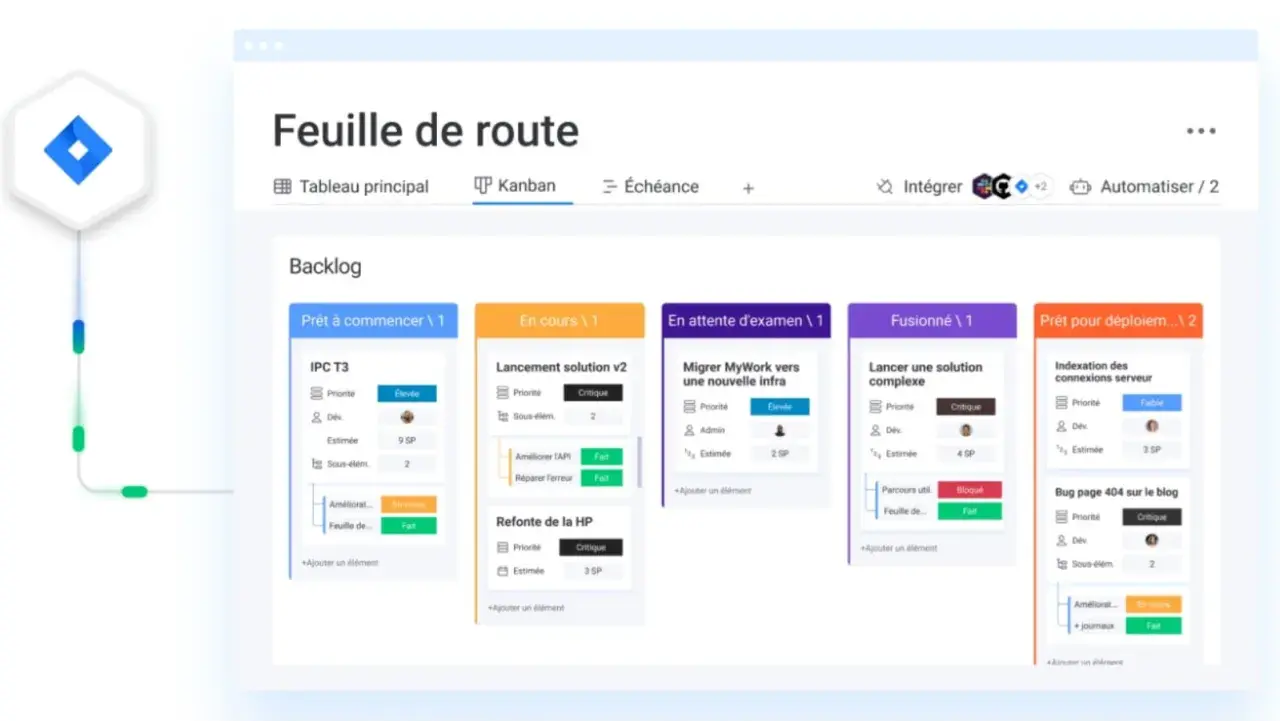

Tableau Kanban montrant une feuille de route de développement avec des tâches organisées par statut : prêt, en cours, en attente, fusionné et prêt pour déploiement.

Dans un projet logiciel, le plus difficile n'est pas d'empiler les idées, c'est de décider dans quel ordre les traiter et jusqu'où engager l'équipe. Une dev roadmap efficace sert précisément à cela: transformer une vision en séquence lisible, avec des objectifs, des jalons et des arbitrages clairs. Ici, je montre comment la construire, comment la prioriser et comment l'adapter à un contexte web où le frontend, le backend, la donnée et la sécurité n'avancent jamais au même rythme.

Une feuille de route utile relie la vision aux livraisons sans figer l'équipe

  • Roadmap et backlog ne jouent pas le même rôle: la première fixe l'orientation, le second détaille l'exécution.
  • Gardez trois horizons: proche, intermédiaire et lointain, avec un niveau de détail qui diminue quand la distance augmente.
  • Faites apparaître les objectifs, les jalons, les dépendances, les risques et les métriques, pas seulement les fonctionnalités.
  • Priorisez par valeur, effort et dépendances, puis laissez de la place à la dette technique et à la sécurité.
  • Révisez la feuille de route régulièrement: elle doit vivre avec les contraintes, pas les nier.

Ce qu'une feuille de route de développement apporte vraiment

Je préfère distinguer ce qui relève de la stratégie, de l'exécution et du pilotage quotidien. Dès qu'on mélange ces niveaux, la feuille de route devient un catalogue de tickets et perd son rôle de décision. Une bonne roadmap dit où aller, pourquoi et dans quel ordre, sans prétendre remplacer le détail opérationnel.

Objet Rôle Ce qu'il ne faut pas en attendre
Feuille de route de développement Donne la direction, les thèmes et les horizons Ne remplace pas les tickets ni le planning quotidien
Backlog Décrit le travail détaillé à exécuter Ne suffit pas à expliquer la stratégie
Plan de release Prépare une livraison précise Ne sert pas à arbitrer toute la vision produit
Plan d'architecture Cadre les choix techniques structurants Ne remplace pas la communication aux parties prenantes

Une roadmap peut très bien dire: renforcer l'authentification, fiabiliser les API et réduire le temps de réponse d'une application. Le backlog détaillera ensuite les tickets, les estimations et les dépendances. C'est cette séparation qui évite de promettre trop tôt une précision illusoire.

Les éléments qu'elle doit contenir pour rester utile

Pour qu'une feuille de route serve à autre chose qu'à rassurer en réunion, elle doit répondre à quelques questions simples. Je la garde volontairement compacte, mais pas vague: elle doit être assez précise pour guider les arbitrages, et assez lisible pour être partagée avec une équipe produit, technique ou sécurité.

Élément Pourquoi c'est indispensable Exemple concret
Objectif Donne la direction et évite les initiatives décoratives Réduire le temps de chargement ou diminuer les incidents de production
Horizon Évite de promettre le même niveau de certitude partout 1 à 2 sprints pour le proche, 1 à 2 trimestres pour le moyen, 6 à 12 mois pour le long terme
Responsable Savoir qui tranche évite l'immobilisme Lead technique, product manager ou responsable sécurité selon le sujet
Dépendances Révèle ce qui peut bloquer la livraison Migration de base avant nouvelle API, audit sécurité avant ouverture d'un nouvel accès
Risques Rend le plan crédible Dette technique, charge équipe, conformité RGPD, dépendance à un fournisseur
Métriques Permet de vérifier que le travail change quelque chose Taux d'erreur, latence, adoption, couverture de tests

Un objectif bien écrit ressemble souvent à un OKR: on sait ce qu'on cherche à obtenir, et on sait comment constater que c'est atteint. Je préfère cette logique à une liste de fonctionnalités qui n'explique ni le sens du travail ni son impact réel.

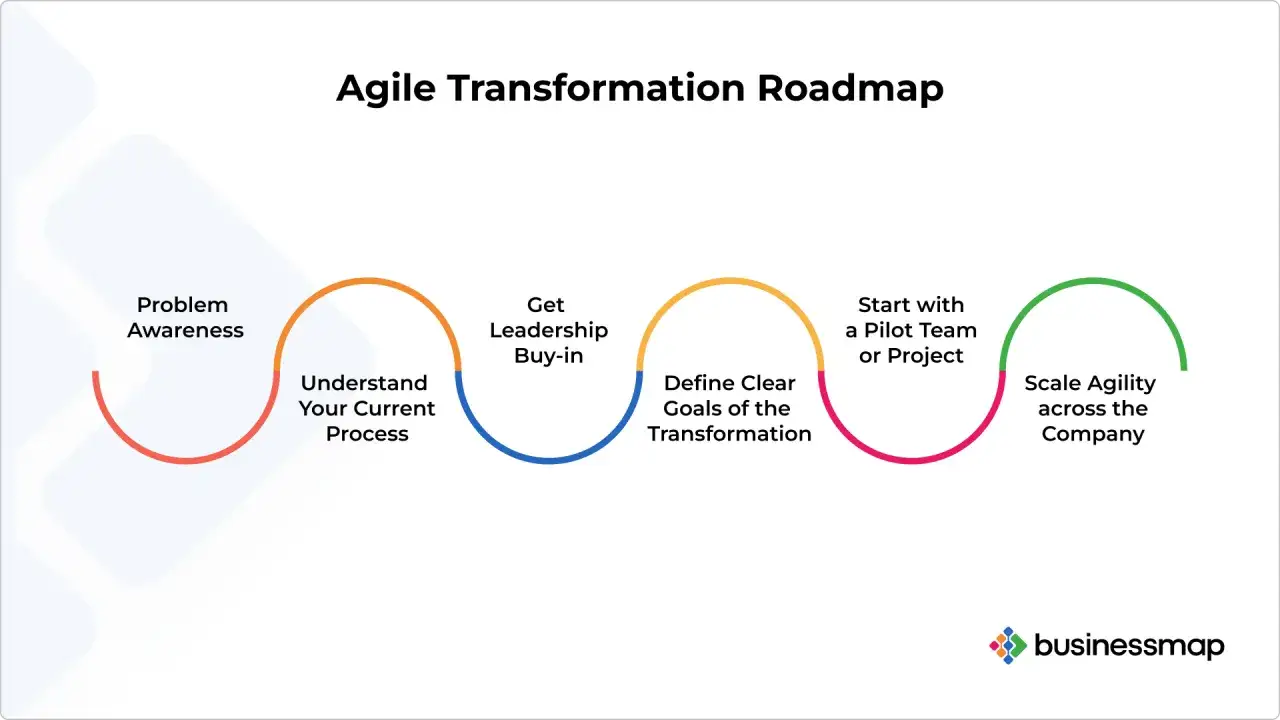

Feuille de route pour une transformation agile : prise de conscience, compréhension, adhésion, objectifs clairs, projet pilote, puis déploiement.

Comment la construire sans tomber dans le micro-détail

Quand je construis une feuille de route, je ne commence pas par les dates. Je commence par le résultat attendu, puis je descends vers les contraintes, les dépendances et seulement ensuite vers le calendrier. C'est la seule manière d'éviter un document qui paraît précis mais qui s'effondre dès qu'un blocage technique apparaît.

  1. Clarifier le résultat visé. Je pars du problème utilisateur ou du gain business, pas d'une solution déjà figée. Un atelier de 60 à 90 minutes avec produit, technique et support suffit souvent à faire émerger les vrais enjeux.
  2. Recenser les contraintes réelles. Budget, capacité de l'équipe, dette technique, obligations de conformité et dépendances externes doivent apparaître tout de suite. En 2026, les outils d'IA aident parfois à regrouper des demandes ou à repérer les doublons, mais l'arbitrage reste humain.
  3. Regrouper le travail en thèmes. J'évite les listes de tickets et je préfère des axes lisibles comme expérience front, fiabilité backend, qualité de la donnée ou sécurité. Les thèmes donnent une direction, les tickets viendront ensuite.
  4. Découper par horizon. Le proche doit rester relativement concret, le moyen terme peut être formulé en jalons, et le long terme doit accepter plus d'incertitude. Plus on s'éloigne, plus on parle de scénarios que de promesses.
  5. Valider avec les bonnes personnes. Je fais relire la feuille de route par ceux qui vont la subir ou l'exécuter: produit, ingénierie, support, sécurité, parfois juridique. Une roadmap brillante mais irréaliste ne sert à rien.
  6. Prévoir la revue. Si le document n'a pas de rythme de mise à jour, il vieillit très vite. Je préfère une revue régulière, courte, avec des ajustements assumés, plutôt qu'une grande présentation annuelle oubliée dès le mois suivant.

Au fond, la qualité d'une roadmap se voit moins à sa mise en page qu'à sa capacité à survivre aux changements sans perdre le cap. C'est là qu'un document de planification devient un vrai outil de pilotage.

Comment trier les priorités quand tout semble urgent

Le piège classique, c'est de croire que tout ce qui est demandé doit entrer dans la même file. En pratique, je trie par valeur, effort et dépendances, puis je garde une marge pour la dette technique et les urgences de production. Sur des équipes stables, je trouve raisonnable de réserver 10 à 20 % de capacité à ce qui n'est pas visible mais qui protège la suite.

Méthode Quand je l'utilise Sa limite
Matrice impact/effort Quand il faut trancher vite entre quelques initiatives Elle sous-estime facilement les dépendances et les risques cachés
MoSCoW Quand beaucoup de parties prenantes veulent peser sur le plan Les catégories peuvent devenir politiques si tout devient un "Must"
Capacité réservée Quand il faut garder de la place pour la dette technique, les incidents et la sécurité Elle devient un prétexte si elle n'est pas reliée à des sujets précis

Je ne fais presque jamais confiance à une seule méthode de priorisation. La combinaison la plus saine, c'est souvent: impact d'abord, effort ensuite, et dépendances en dernier filtre. C'est aussi ce qui permet de faire entrer la sécurité sans la traiter comme un bonus de fin de cycle.

L'adapter à un projet web concret

Une feuille de route logicielle prend tout son sens quand on la relie à un produit réel. Sur un projet web, je la découpe souvent en quatre chantiers: expérience frontend, fiabilité backend, santé de la donnée et sécurité. C'est là qu'on voit si le document sert à livrer ou seulement à raconter une stratégie.

Chantier Ce que je mets dans la roadmap Pourquoi ça compte
Frontend Design system, performance, accessibilité, tests multi-navigateurs Évite de confondre vitesse de livraison et qualité perçue
Backend Versioning d'API, observabilité, cache, tâches asynchrones Protège la stabilité au fur et à mesure que le produit grandit
NoSQL Modèle de données, index, migration, sauvegarde et restauration Limite les réécritures coûteuses et les blocages de montée en charge
Sécurité Gestion des secrets, authentification multifacteur, scans de dépendances, journalisation Réduit le risque avant que le produit ne grossisse

Si vous êtes sur un stack JavaScript avec Node.js et MongoDB, par exemple, je mets très tôt à l'agenda l'indexation, la migration des documents et la validation des entrées. Si vous traitez des données personnelles en France, le sujet RGPD doit aussi apparaître dès la première version de la feuille de route, pas comme une tâche de fin de projet.

Plus le produit touche des comptes utilisateurs, des paiements ou des données sensibles, plus la sécurité doit entrer tôt dans la discussion. À ce stade, la roadmap ne sert plus seulement à livrer plus vite; elle sert à livrer sans accumuler un risque inutile.

Les erreurs qui la rendent inutile

Je vois revenir les mêmes erreurs, quel que soit le niveau de maturité de l'équipe. Elles ne viennent pas d'un manque d'intelligence, mais d'un mauvais cadrage: on veut tout montrer, tout de suite, avec trop de certitude.

  • Confondre horizon et promesse. Une roadmap indique une direction, pas un contrat irrévocable.
  • Ajouter trop de détail trop tôt. Plus le plan descend au niveau ticket, plus il vieillit vite.
  • Oublier les dépendances. Une migration de base, un audit sécurité ou une validation métier peuvent tout décaler.
  • Mettre la dette technique et la sécurité en fin de liste. C'est le meilleur moyen de payer plus cher plus tard.
  • Ne pas nommer de responsable. Sans propriétaire, les arbitrages glissent et le suivi se dilue.
  • Ne jamais réviser le document. Une feuille de route non mise à jour devient un artefact politique.

Je préfère donc une roadmap moins ambitieuse mais relue souvent qu'un plan parfait qui ne survit pas au premier incident. C'est une règle simple, mais elle évite beaucoup de plans théoriques qui rassurent sur le papier et déçoivent en production.

Ce que je vérifie après les premiers mois

Après un premier mois, je vérifie surtout si la feuille de route aide réellement l'équipe à décider plus vite. Si les trois objectifs principaux sont toujours lisibles, si les jalons ont été ajustés sans drame et si les sujets invisibles comme la dette ou la sécurité ont une place explicite, le document fait son travail.

  • Les priorités ont-elles changé pour de bonnes raisons, ou parce qu'elles n'étaient pas assez claires au départ?
  • Le backlog reflète-t-il encore la roadmap, ou les tickets ont-ils pris le dessus?
  • Les dépendances critiques sont-elles visibles avant de bloquer la livraison?
  • Les parties prenantes comprennent-elles ce qui est certain, probable et encore exploratoire?

Quand ces réponses restent nettes, la feuille de route n'est pas un simple support de réunion: elle devient un vrai outil de pilotage. C'est exactement ce qu'on attend d'un plan stratégique en développement logiciel, surtout quand les contraintes bougent plus vite que le calendrier.

Questions fréquentes

C'est un document stratégique qui définit la direction, les objectifs et les jalons d'un projet logiciel sur différents horizons (court, moyen, long terme). Elle ne remplace pas le backlog, mais guide les décisions.
La roadmap fixe la vision et les grandes orientations (où aller et pourquoi), tandis que le backlog détaille les tâches spécifiques et les tickets d'exécution (comment y aller).
Elle doit inclure des objectifs clairs, des horizons temporels, des responsables, les dépendances, les risques et les métriques de succès, au-delà des simples fonctionnalités.
Privilégiez une approche combinant la valeur métier, l'effort nécessaire et les dépendances. N'oubliez pas de réserver de la capacité pour la dette technique et la sécurité.
Une roadmap doit être un document vivant, révisé régulièrement (ex: chaque mois ou trimestre) pour s'adapter aux nouvelles contraintes et opportunités, sans perdre le cap initial.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

dev roadmap construire roadmap développement logiciel prioriser feuille de route dev
Autor Léon Weiss
Léon Weiss
Je m'appelle Léon Weiss et j'ai huit ans d'expérience dans le développement web, avec un accent particulier sur JavaScript, le backend, NoSQL et la sécurité. Mon parcours dans ce domaine a commencé par une curiosité insatiable pour la technologie et comment elle façonne notre quotidien. J'aime explorer les défis techniques et aider les lecteurs à comprendre des concepts souvent perçus comme complexes. J'écris principalement sur des sujets liés à la sécurité des applications web et à l'optimisation des bases de données NoSQL, en m'efforçant de rendre ces informations accessibles et pratiques. Je m'engage à fournir des contenus utiles, précis et à jour, en vérifiant mes sources et en comparant les informations pour offrir une perspective claire. Mon objectif est de simplifier des sujets ardus et de suivre les tendances actuelles, afin d'aider mes lecteurs à naviguer dans le paysage en constante évolution du développement web.
